宁波地铁2号线二期最新进展来了!

2022-05-22 20:43 来源:澎湃新闻·澎湃号·政务

字号

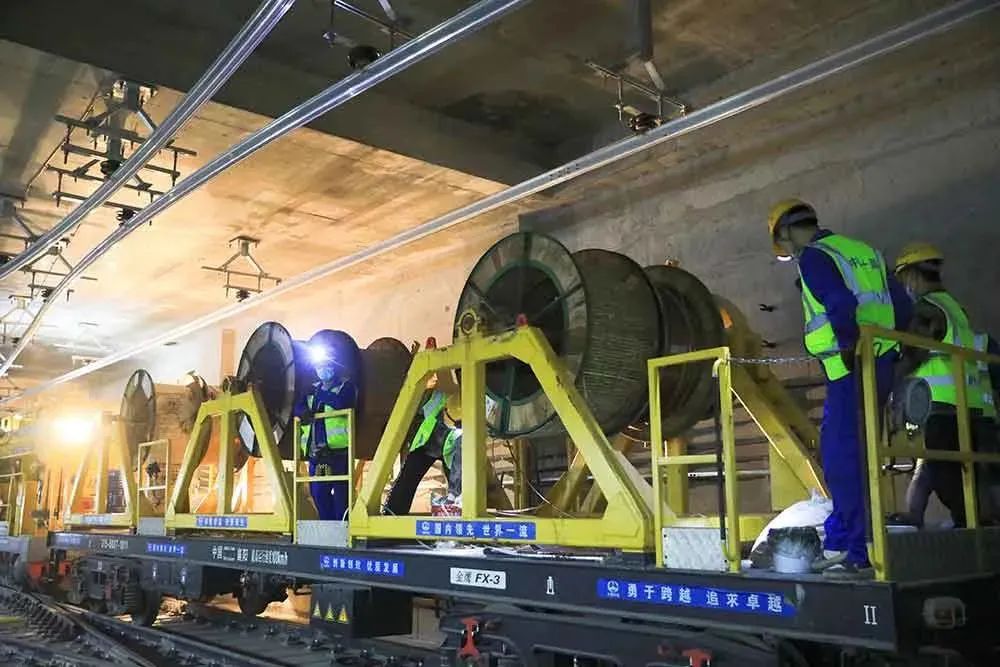

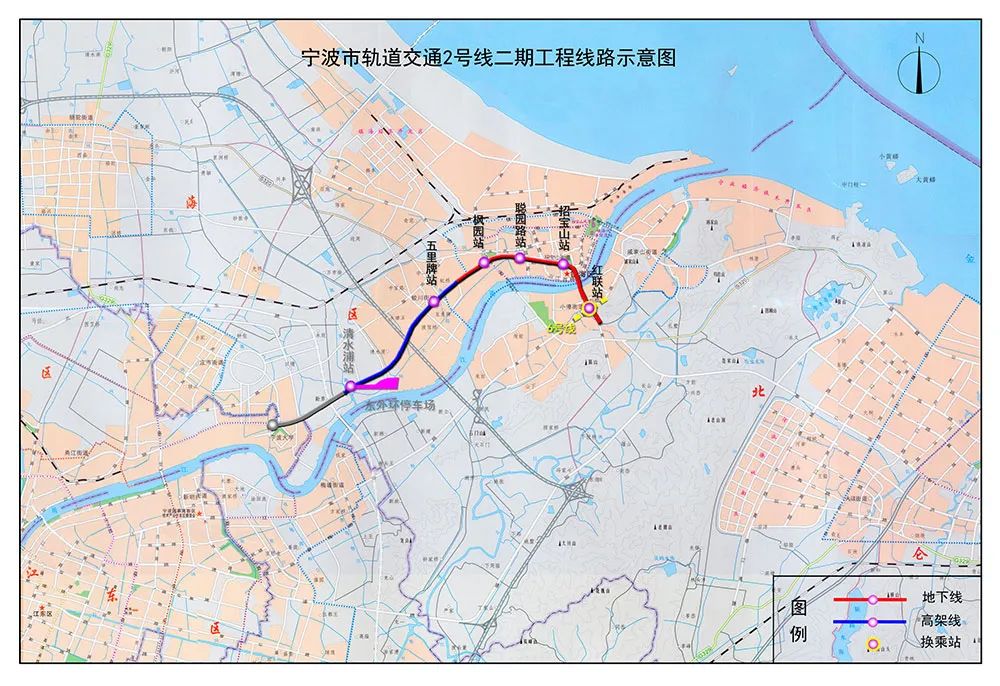

今天从宁波轨道交通集团获悉,2号线二期工程后通段接触网各项施工堵点全面打通,也就是说,该工程实现了“电通”,为实现年内后通段全面开通注入了强劲动能。“电通”是地铁建设的重要里程碑节点,“电通”后轨道交通2号线红联站牵引变电所的设备箱发出低低的嗡鸣声,为2号线二期后通段送去源源不断的电流。宁波市轨道交通2号线二期工程起自一期工程终点清水浦站,线路全长约8.5公里,设站5座,分为首通段和后通段。其中首通段已于2020年5月30日开通运营,目前正在施工的是后通段,涉及招宝山站、红联站、聪园路-招宝山区间、招宝山-红联区间。由于2号线二期后通段仅有红联站的一个吊装口可以使用,难以实现集中式“作战”。对此,供电项目部“见缝插针”式地开展交叉作业、轮班作业,在4月20日 “轨通”后,2号线二期工程后通段相关建设单位用了29天时间,安全顺利实现“电通”。(北仑发布综合编辑,资料来源:宁波市轨道交通集团、甬派、宁波发布)
