全球第一台“华龙一号”核电机组,南沙超“给力”!
1月30日,
全球第一台
“华龙一号”核电机组——
中核集团福建福清核电5号机组
投入商业运行,
标志着我国在三代核电技术领域
跻身世界前列,
成为世界上为数不多的真正掌握
自主三代核电技术的国家。
而“华龙一号”首堆核岛主设备和
核心软件南沙造!
“华龙一号”首堆所有核心设备均已实现国产,所有设备国产化率达88%,完全具备批量化建设能力。小南从南沙企业东方电气(广州)重型机器有限公司(下称“东方重机”)了解到,作为国内核能装备研制服务供应商,该公司为福清核电5号机组提供了蒸汽发生器、稳压器、余热排出热交换器等核岛主设备,成功助力华龙一号全球首堆投入商业运行。这标志着东方电气具有完全自主知识产权、性能世界一流的百万千瓦等级核电汽轮发电机组自主研制工作取得圆满成功。

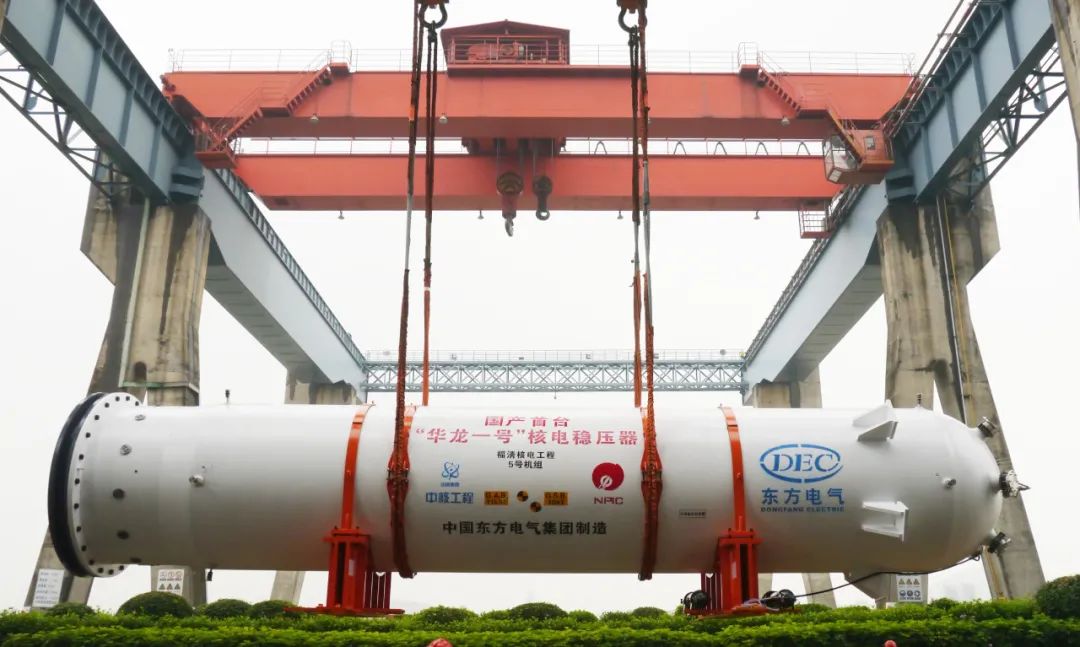

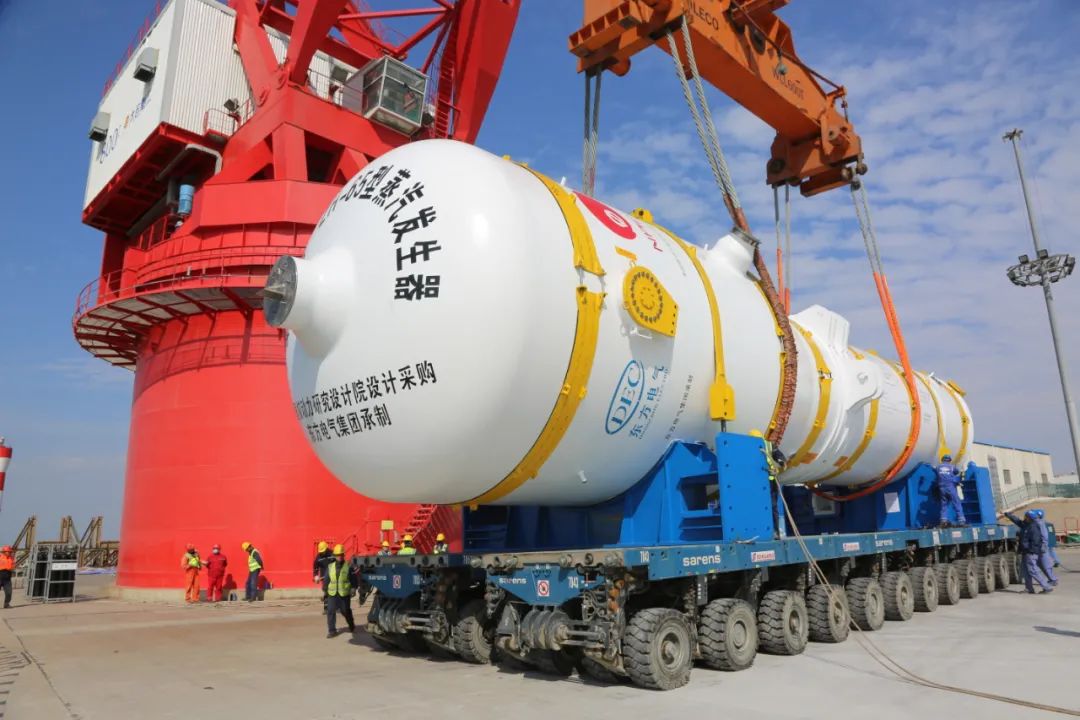

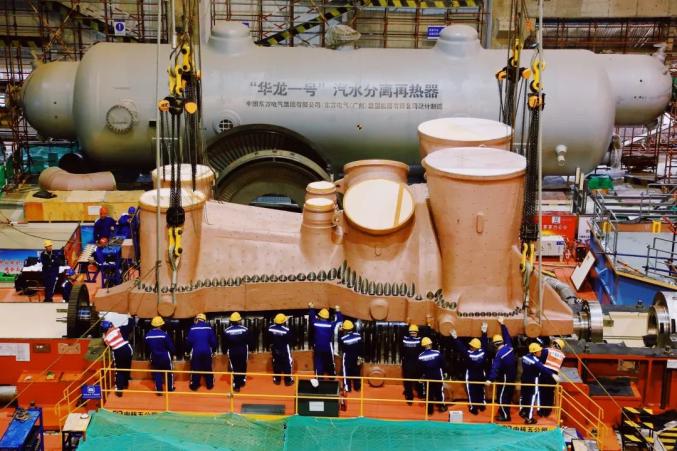

东方电气10多年前即启动了核电汽轮发电机组的自主研发设计工作,先后完成了汽轮机焊接转子、世界最长的1828mm汽轮机末级动叶片、发电机、汽水分离装置等研发,具备了核电汽轮发电机组成套自主研发设计能力。同时,东方电气积极开展了蒸汽发生器、稳压器等设备关键焊接技术、部件制造和检测技术等新工艺技术研发,完善了核岛主设备自主制造能力。2012年12月27日,南沙企业东方重机与中国核动力研究设计院(以下简称“核动力院”)签订“福建福清核电项目5、6号机组蒸汽发生器设备供货合同”,与核动力院一道历时5年完成了“华龙一号”首堆蒸汽发生器、稳压器、余热排出热交换器等核岛主设备的研制,并自主研制了全国首台常规岛汽水分离再热器。东方重机研制的“华龙一号”首堆核岛主设备ZH-65型蒸汽发生器设备分别于2017年10月17日、12月9日、12月21日如期发运现场。
此外,小南从广州南沙资讯科技园博士后科研工作站了解到,该工作站出站博士后、广州中国科学院工业技术研究院新能源热安全工程技术研究中心主任助理黄咸家自2013年以来,聚焦核电火灾安全研究,致力于我国核电防火设计自主化,服务于我国自主核电机型“华龙一号”的防火设计方法及其软件工具的开发。作为团队负责人,黄咸家博士设计并建造了我国首个针对核电火灾的“大尺度核电火灾综合实验平台”,开发了具有完全自主知识产权的核电厂防火设计MOFIS软件系列。其中,三款软件(MOFIS-C,MOFIS-D及MOFIS-Z)已经进入“中广核工程设计有限公司”自主软件库,服务于我国自主核电机型“华龙一号”的防火设计,为其最终出口至英国打破相关的技术封锁。2020年,英国“通用核系统有限公司”(General Nuclear System Limited)采纳了“默孚思(MOFIS)核电厂性能化火灾安全评价系列软件”的计算结果文件,表明MOFIS软件的可靠性得到了相关国际核电公司的认可。
关于华龙一号
▲“华龙一号”科普视频
视频来源:中核集团
“华龙一号”
每台机组装机容量116.1万千瓦
每年发电近100亿度
能够满足中等发达国家
100万人口的年度生产
和生活用电需求
相当于每年减少标准煤消耗312万吨
减少二氧化碳排放816万吨
相当于植树造林7000多万棵
▲一分钟回顾华龙一号全球首堆建设历程
视频来源:中核集团
2015年5月7日

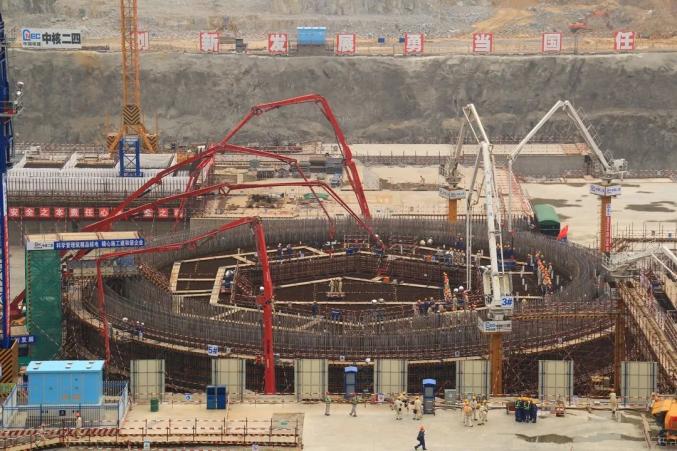

核岛浇筑第一罐混凝土。
2015年8月16日核岛钢衬里模块整体吊装开始。
2016年6月25日设备闸门套筒安装完成。
2016年9月20日核岛安装开始。
2017年5月8日环吊主梁吊装就位。

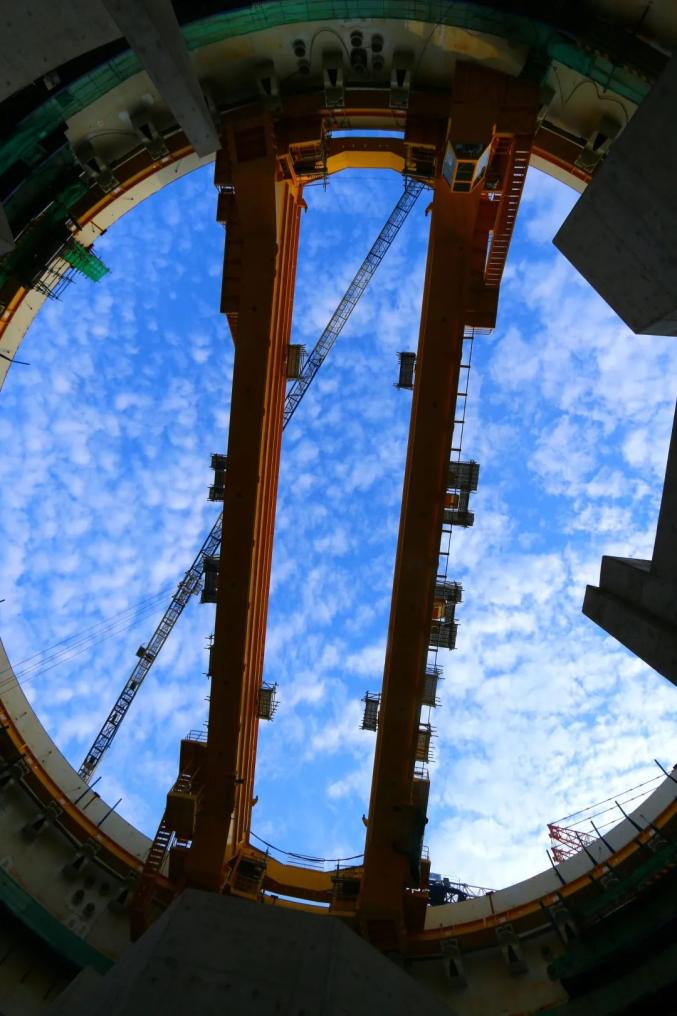

2017年5月25日安全壳内穹顶吊装。

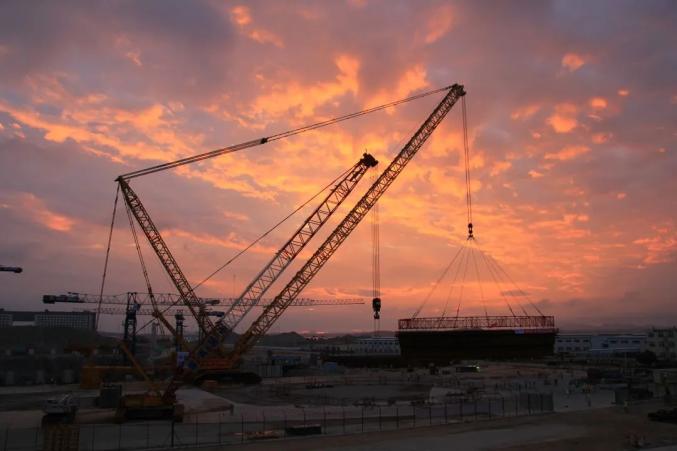

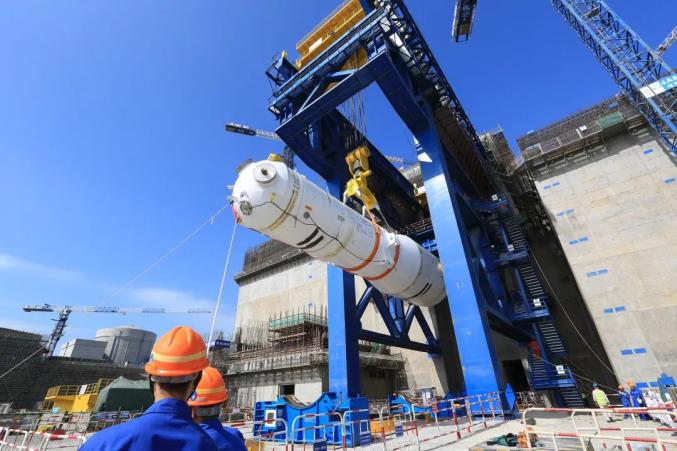

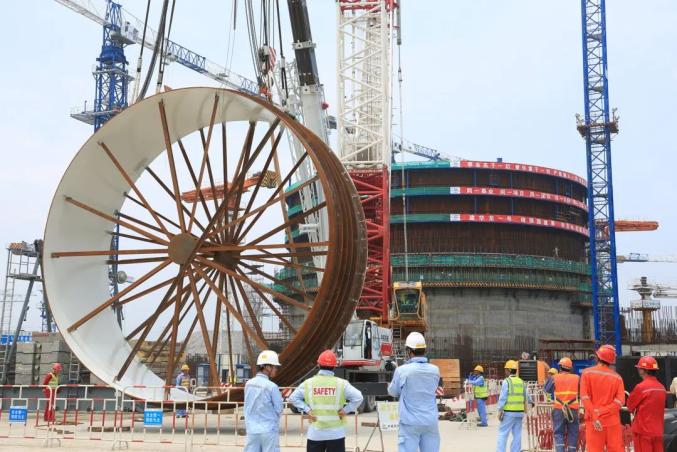

2017年11月10日首台蒸汽发生器成功吊至16.5米平台。

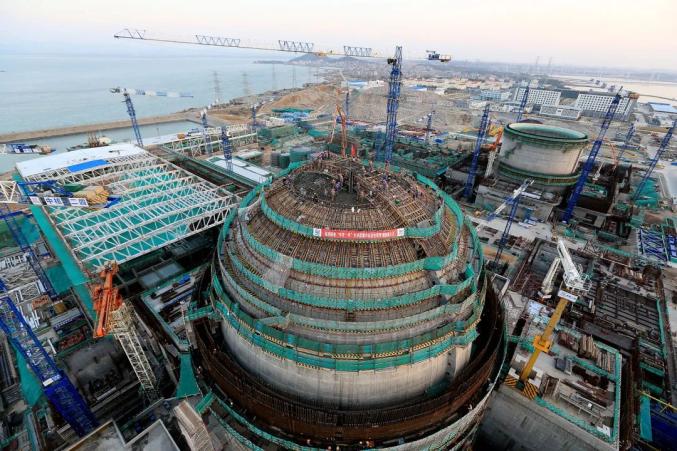

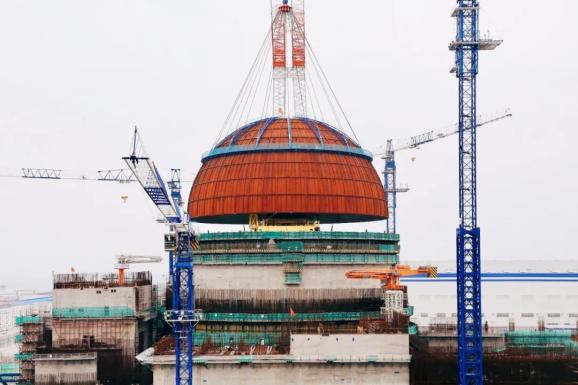

2018年1月11日内层安全壳顺利封顶。

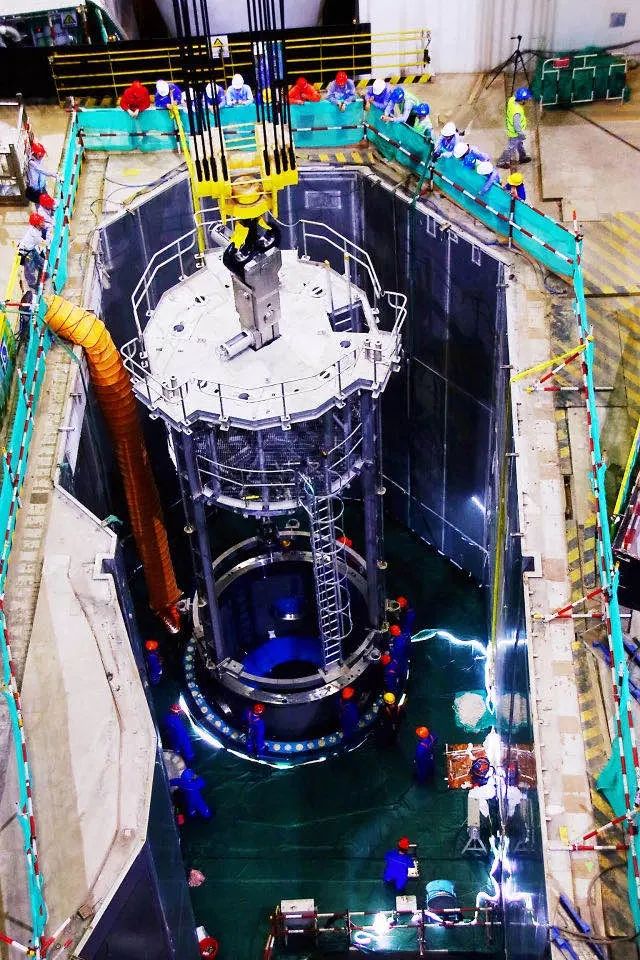

2018年6月29日堆内构件开始安装。

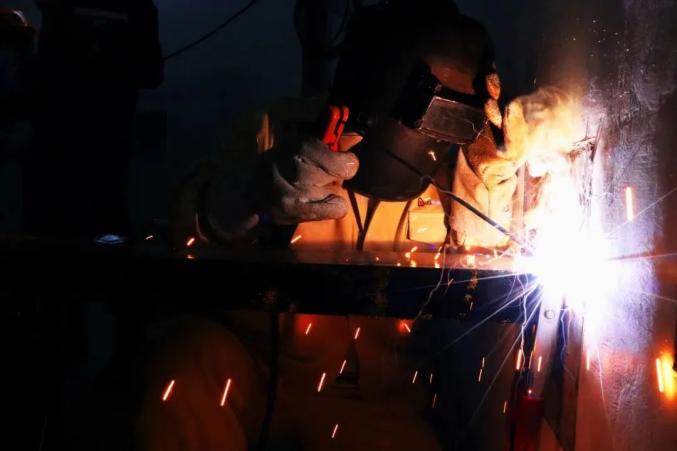

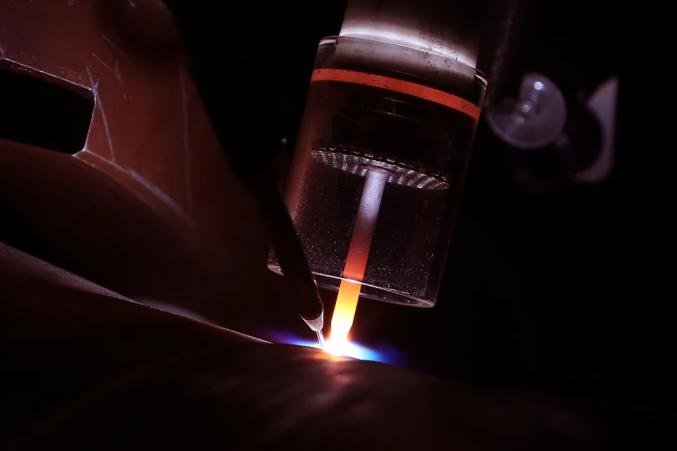

2018年7月14日主管道焊接完成。
2018年8月4日主控室部分可用。
2018年9月17日燃料厂房水池可用。
2019年3月26日汽轮机扣盖完成。
2019年3月31日500KV倒送电。
2019年4月28日冷态性能试验成功。
2020年3月2日热态性能试验基本完成。
2020年9月10日首炉装料完成。

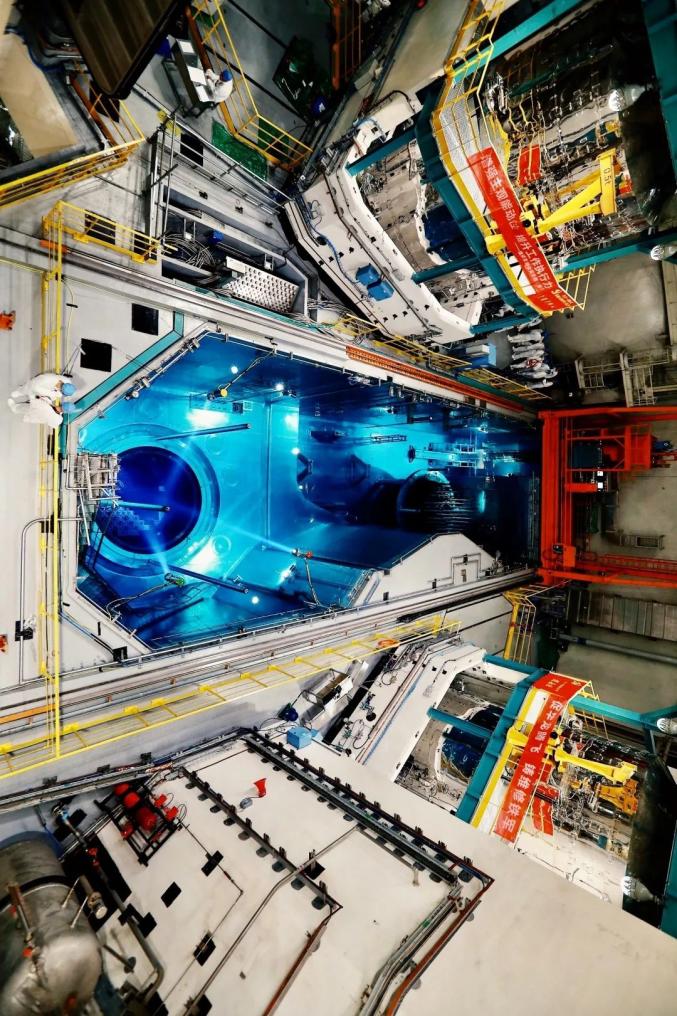

2020年10月21日首次达到临界状态。

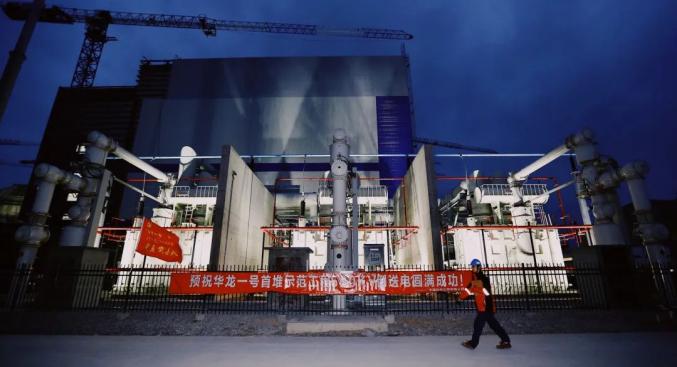

2020年11月27日并网发电。
出品:南沙区融媒体中心、东方电气原标题:《全球第一台“华龙一号”核电机组,南沙超“给力”!》
本文为澎湃号作者或机构在澎湃新闻上传并发布,仅代表该作者或机构观点,不代表澎湃新闻的观点或立场,澎湃新闻仅提供信息发布平台。申请澎湃号请用电脑访问http://renzheng.thepaper.cn。
