途经天河的在建地铁新进展!

近日

广州地铁更新了

多条在建地铁建设进度

其中

途经天河的多条地铁线路

施工进度条再次刷新!

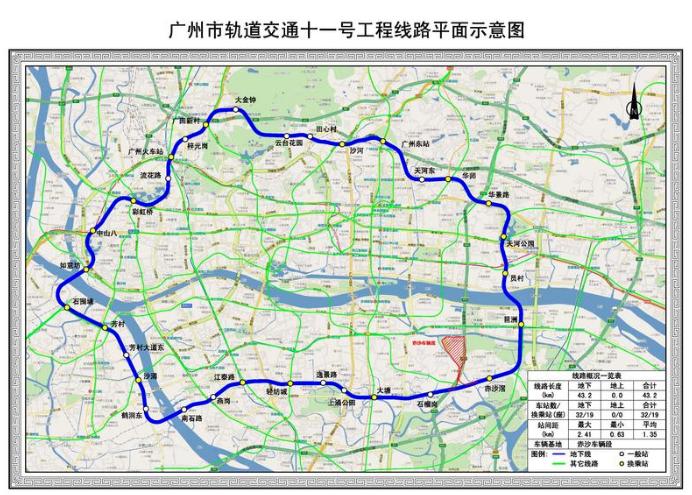

地铁十一号线:

土建工程累计完成90%

地铁十一号线(火车站-琶洲-火车站)是广州地铁的第一条环线。截至目前,该线路32座车站中,1座正进行前期准备工作,2座已开通,23座车站已封顶,其余6座正在进行土建施工;32个区间中,1个已建成开通,29个已贯通,2个进行土建施工;赤沙车辆段土建累计完成94%,机电累计完成36%。

全线15座车站开始机电施工,累计完成29%;区间短轨敷设累计完成30%;供电累计完成29%;全线29个变电所中有11个进场施工,赤沙滘主变电站土建施工中。

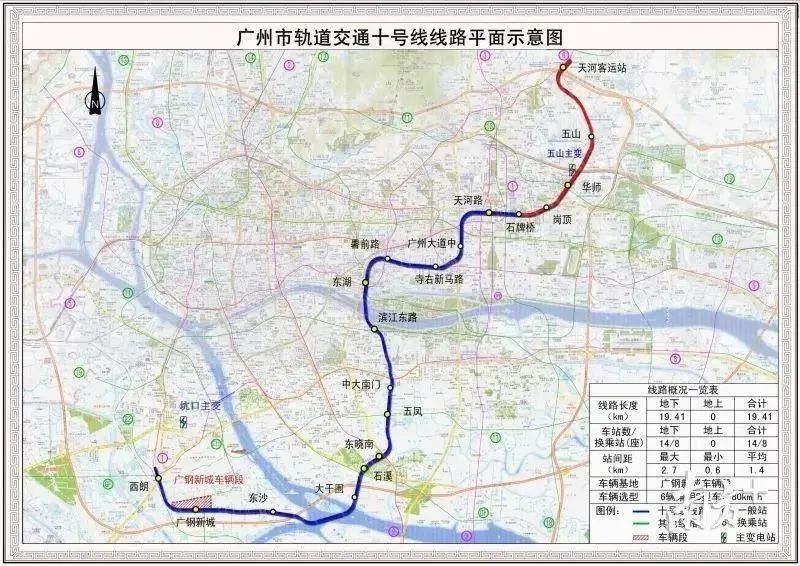

地铁十号线(西塱-石牌桥):

土建工程累计完成74%

截至目前,地铁十号线(西塱-石牌桥)14座车站中,1座进行前期准备,8座已封顶,5座进行土建施工;14个区间中,9个已贯通,4个进行土建施工,其余进行前期准备工作;出入段线进行土建施工。4座车站进行机电施工。广钢新城车辆段进行土建施工。

地铁十三号线二期(朝阳-鱼珠):

土建工程累计完成68%

近日,广州地铁十三号线二期农林下路站1号导洞顺利贯通。这标志着历时3年建设的农林下路站小导洞全部贯通,为后序工程施工打下了坚实的基础。

截至目前,十三号线二期(朝阳-鱼珠)23座车站中,9座已封顶,14座进行土建施工;23个区间中,13个已贯通,其余10个进行土建施工;出入场线已贯通。鱼珠停车场、凰岗停车场及盖体进行土建及机电施工。

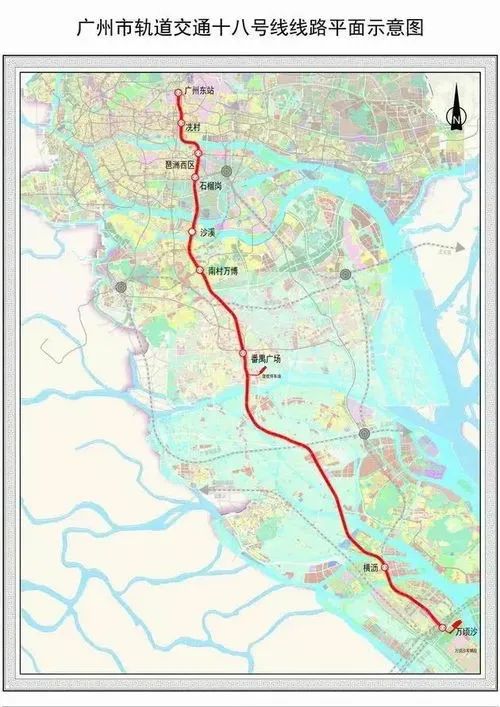

地铁十八号线后通段:

土建工程累计完成32%

地铁十八号线后通段(冼村-广州东)在历经15个月的掘进后,盾构机在冼村站北端盾构井破土而出,宣告十八号线后通段冼村至广州东区间右线盾构隧道顺利贯通,这也是该线首条贯通的隧道。截至目前,冼村至广州东区间正在进行土建施工。

截至5月底

其他各在建线路进度也有所更新

(上下滑动查看)

↓↓↓

01

三号线东延段(番禺广场-海傍)土建工程累计完成90%。4座车站中,3座已封顶,其余1座进行土建施工;4个区间及出入场线已全部贯通。广州新城停车场进行土建施工。4座车站正在进行机电施工,累计完成49%;短轨敷设累计完成76%。

02

五号线东延段(文冲-黄埔新港)土建工程累计完成98%。全线6座车站均已封顶并进行机电施工,6个区间及出入段线已全部贯通,正线实现轨通。双岗停车场进行土建及机电施工。

03

七号线二期(大学城南-燕山)土建累计完成97%。11座车站全部封顶并进行机电施工,11个区间及出入段线均已双线贯通,正线实现轨通。姬堂停车场进行土建及机电施工。

04

十二号线(浔峰岗-大学城南)土建工程累计完成67%。25座车站中,12座主体结构封顶,13座正在进行土建施工;24个区间中,9个区间贯通,11个进行土建施工,其余4个进行施工前准备;2个出入段(场)线进行土建施工。槎头车辆段和大学城南停车场进行土建及机电施工。

05

十四号线二期(嘉禾望岗-广州火车站)土建工程累计完成46%。8座车站中,4座主体结构封顶,3座进行土建施工 ,剩余1座进行前期准备;8个区间中,3个已贯通,4个进行土建施工,1个进行前期准备。

06

二十二号线后通段(陈头岗-芳村)土建工程累计完成36%。4座车站中,1座主体结构封顶,3座进行土建施工;4个区间中,2个进行土建施工,其余2个进行施工前准备。

(注:除五号线东延段及七号线二期外,其余车站名称仅为工程暂定名称,标准站名应以市政府批准公布为准。)

#你最期待哪条地铁线路?

欢迎在评论区分享~

原标题:《九成!途经天河的地铁新线进度再次刷新→》

阅读原文

    本文为澎湃号作者或机构在澎湃新闻上传并发布,仅代表该作者或机构观点,不代表澎湃新闻的观点或立场,澎湃新闻仅提供信息发布平台。申请澎湃号请用电脑访问http://renzheng.thepaper.cn。

    +1
    收藏
    我要举报
            查看更多

            扫码下载澎湃新闻客户端

            沪ICP备14003370号

            沪公网安备31010602000299号

            互联网新闻信息服务许可证:31120170006

            增值电信业务经营许可证:沪B2-2017116

            © 2014-2026 上海东方报业有限公司
