用电更安心!嘉定开展小区旧电缆改造换新
2025-03-23 13:07
来源:澎湃新闻·澎湃号·政务
字号
今年,国网上海嘉定供电公司将在全区30余个小区内开展电缆换新、配电站改造、小区配网扩容等服务小区的专项工程。详见↓
嘉定区丰庄西路558弄和丰庄北路166弄两个小区,始建于1996年,房屋使用年限较长,部分基础设施老化,而用电需求逐年增长。基于此,日前,国网上海嘉定供电公司对这两个小区开展旧电缆改造换新工程。

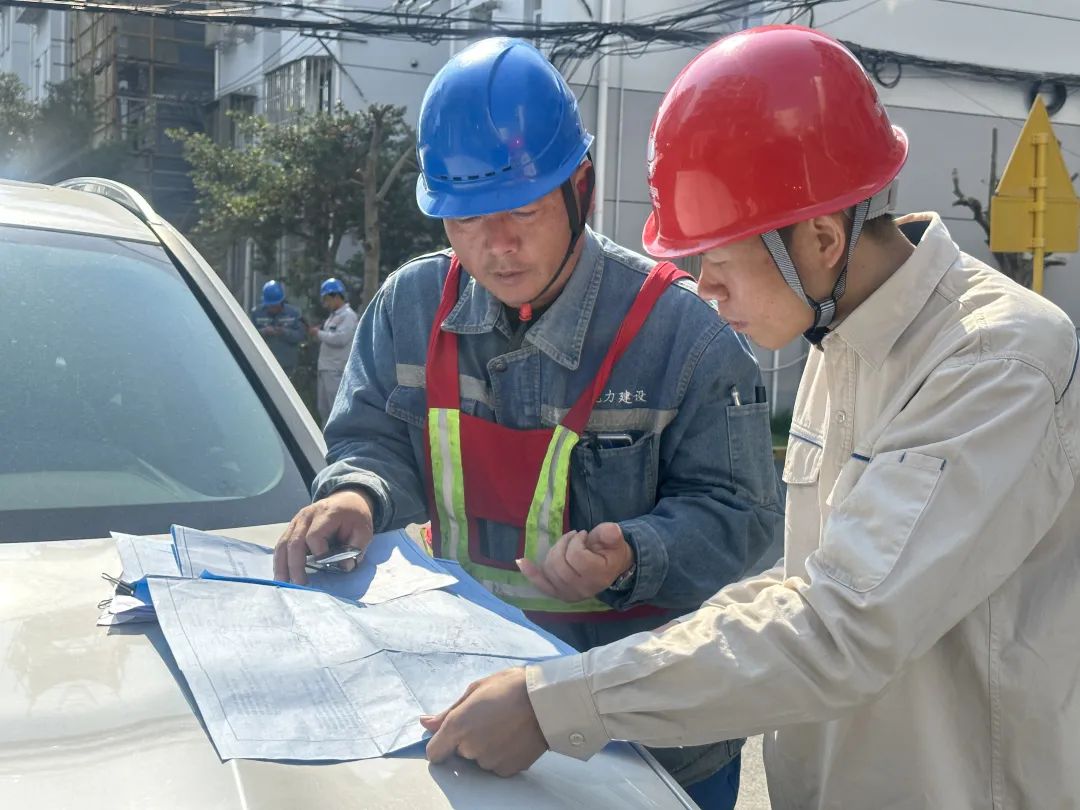

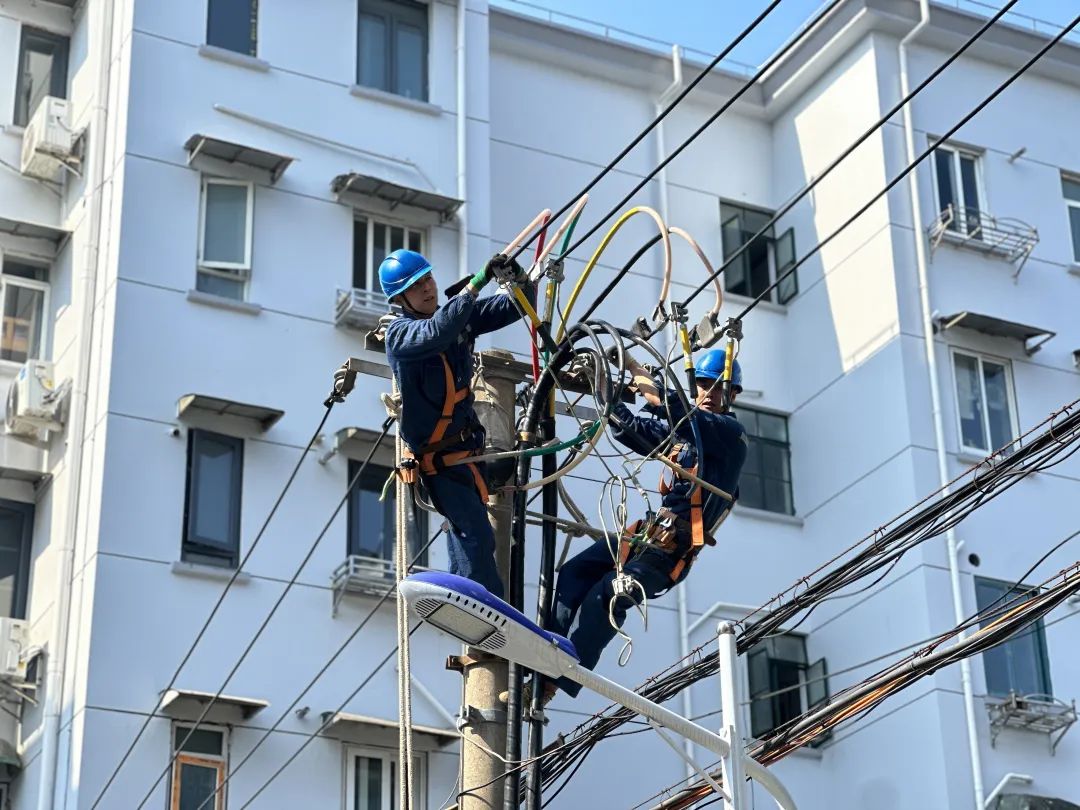

3月20日上午,记者在丰庄北路166弄小区看到,电力工人正在按照既定方案,将新电缆与低压架空线搭通,现场一片忙碌景象。
“为小区供电的配电站进出线电缆运行时间超过28年,为满足小区可靠供电需求,国网上海嘉定供电公司决定出资换新改造这里的老旧电缆。”国网上海嘉定供电公司运检部(配网办)工作人员杨敏杰说。据介绍,此次工程涉及5个配电站的10根10千伏进线电缆以及53根380伏出线电缆,原先的直埋工艺将升级为排管敷设,预计开挖电缆通道达1350米。“换新改造时,原有70平方毫米(横截面积,下同)的10千伏电缆要更换为120平方毫米电缆,共计1620米;原有120平方毫米的380伏电缆要更换为240平方毫米电缆,共计5270米。”杨敏杰介绍。
据介绍,自去年6月起,国网上海嘉定供电公司运检部工作人员就多次主动走进新郁社区协调、沟通。经过前期摸排踏勘,该小区地下管线复杂、开挖面积较大、协调和施工难度高,为尽量减少施工过程中对小区居民生活的影响,国网上海嘉定供电公司把该项目细分为4块区域,逐块施工。“因为施工需要不得已开挖的沥青路面,我们将在施工后用颗粒度相同的沥青恢复至与原有沥青路面齐平。同时,施工过程同步完成对绿化带的修复,尽量减少对本小区绿化的影响。”杨敏杰透露,该老旧线路换新改造工程最早将于今年5月底之前完工,届时,小区配网供电能力将大幅提升,居民用电也将更为可靠。
撰稿:席凌燕
摄像:张晓冬
原标题:《用电更安心!嘉定开展小区旧电缆改造换新》
特别声明
本文为澎湃号作者或机构在澎湃新闻上传并发布,仅代表该作者或机构观点,不代表澎湃新闻的观点或立场,澎湃新闻仅提供信息发布平台。申请澎湃号请用电脑访问http://renzheng.thepaper.cn。
+1
收藏
我要举报





查看更多
澎湃矩阵
新闻报料
- 报料热线: 021-962866
- 报料邮箱: news@thepaper.cn
互联网新闻信息服务许可证:31120170006
增值电信业务经营许可证:沪B2-2017116
© 2014-2026 上海东方报业有限公司
反馈
