长寿路2.63公里架空线入地和合杆整治工程正式启动,预计年底完工!

2020-03-22 11:38
来源:澎湃新闻·澎湃号·政务
字号

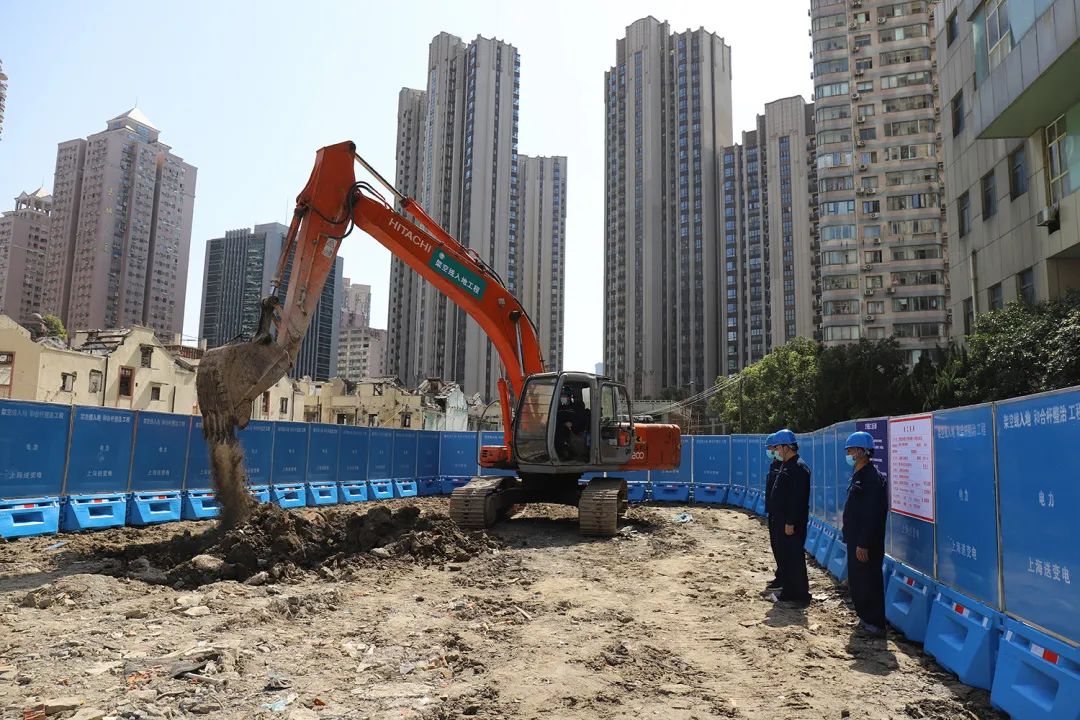

日前,2020年架空线入地和合杆整治工程启动仪式在长寿路架空线入地和合杆整治工程施工现场举行,标志着全市架空线入地和合杆整治工程全面复工。

2020年是全市“架空线入地三年行动计划”的决战之年,市架空线入地和合杆整治工程前期研究计划量达252.74公里。普陀区2020年确定了以长寿路为代表的9条道路,共计10.13公里的架空线入地任务清单。为了减小疫情对工程进度的影响,区架空线入地和合杆整治工程指挥部早准备、早协调,分类施策,做好复工的各项准备。

固定布局

工具条上设置固定宽高

背景可以设置被包含

可以完美对齐背景图和文字

以及制作自己的模板

架空线入地和合杆整治工程指挥部实施推进组组长黄冠峰:

2月初,区架空线入地指挥部就协调了市北电力,信息管线公司和综管中心,提前预报3月复工计划,三家施工单位提前配备好人力、物力,还有相应的机械,对原来的施工工序也进行了调整。

长寿路(万航渡路—长寿路桥)架空线入地和合杆整治及道路配套工程,西起万渡航路,东至长寿路桥,路线全长约2.63km,工程预计2020年底前完工。为了抢时间,赶进度,区架空线入地和合杆整治工程指挥部经过前期协调,在细分作业区域的同时,统筹安排三家单位的施工人员轮流作业,确保人员无缝衔接。

黄冠峰:

我们已经细化到每个路格,每个路格三家单位如何穿插,如何同步施工,加快施工进度方面,做了更进一步细化。同时,与交警部门和各个单位统筹协调,在白天不影响的时段,全线铺开施工。

长寿路(万航渡路—长寿路桥)架空线入地和合杆整治工程前期已经完成沿线4座开关站的结构封顶,随着全面复工和施工人员增加,工程推进将进一步提速。“从一开工,我们就进入了抢工的状态,在建工地目前已经全线复工,复产率已经超过了85%。”

记者:易雯、顾嘉玮

原标题:《长寿路2.63公里架空线入地和合杆整治工程正式启动,预计年底完工!》

    本文为澎湃号作者或机构在澎湃新闻上传并发布,仅代表该作者或机构观点,不代表澎湃新闻的观点或立场,澎湃新闻仅提供信息发布平台。申请澎湃号请用电脑访问http://renzheng.thepaper.cn。

    +1
    收藏
    我要举报
            查看更多

            扫码下载澎湃新闻客户端

            沪ICP备14003370号

            沪公网安备31010602000299号

            互联网新闻信息服务许可证:31120170006

            增值电信业务经营许可证:沪B2-2017116

            © 2014-2026 上海东方报业有限公司
