“三供一业”分离移交改造项目最新进展(6月5日至6月11日)

14
星期日
2020年06月
今天:农历闰四月二十三
本周,管道局廊坊基地
“三供一业”分离移交改造项目
又有哪些新进展呢?



供水改造:已开工91%,已完工84.9%。(上周:已开工91%,已完工83%。)
施工进度:
1.一区:19#楼管线预制入户完成。
2.二区:管线预制入户至旧水表位置69户。
3.三区:管线预制入户至旧水表位置。
4.四区:老四区打压冲洗,恢复勾头连接处,立管全部完成;新四区水表安装完成50%。
5.五区:入户登记。
6.六区:老6区水表安装完成,水表箱安装完成;新六区公示入户。
7.七区:恢复路面,内网完成70%,消防井砌筑完成。

9.九区:内网16#到20#楼打孔完成,外网过路管道东门西门正在施工。
10.国际花园小区:无施工
11.华苑小区:外网:管沟开挖、管道敷设、回填,新泵房管线连接。内网:管线预制入户至旧水表位置预计完成25%。
12.运通家园小区:更换3座阀门井内的阀门,更换方案。
13.盛世嘉华小区:安装水表。
14.职教小区:北院外网完成,泵房回填完成,泵房安装完成。
15.永鸿小区:泵房基础养护,泵房安装完成。
供电改造进展
供电改造:已开工100%,已完工94.2%。(上周:已开工100%,已完工93%。)
施工进度:
1.一区:配电室改造,高压电缆及二号环网柜切改,整体维修。
2.二区:等待电表。
3.三区:高压电缆及二号环网柜切改、电表未到,整体维修,配电室改造。
4.四区:配电室改造。
5.五区:更换高压室线路及变压器保护装置。
6.六区:新六区二次线已敷设50%。
7.七区:局部维修。

9.九区:安装1台变压器,配电室更换二次、综保。
10.国际花园小区:国际花园进场,勘察现场。
11.华苑小区:部分整改,等待户表更换。
12.运通家园小区:配电室高压柜更换完成13面、二次接线安装、调试。局部检修、维护。
13.盛世嘉华小区:局部检修。
14.职教小区:南区准备环网柜切改电源;北区电表已换完,电源已切改完成。
供暖改造进展
供暖改造:年前完工率100%。
施工进度:
11个换热站水增容:已完工三区、四区、老六区6个,八区、九区2个换热站增容。老六区自来水阀井未做,其余几个均等水井位置确定后,方能开工。

物业改造:已开工85%,已完工80%。(上周:已开工85%,已完工78%。)
施工进度:

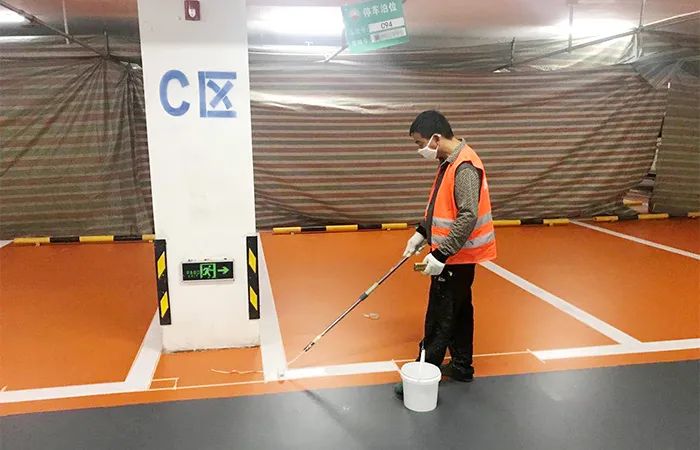

1.一区:地下车库自流平施工完成。一区10#楼南侧、8#楼西侧、5#、6#楼南侧路面及物业楼周围管沟清理、灰土夯实及混凝土垫层施工。一区彩钢瓦更换完成。
2.二区:二区警卫室南北侧混凝土路拓宽,开挖、渣土清运、下埋路缘石、混凝土浇筑已完成;矿区门口两侧便道拓宽拆除,南侧主路拓宽,下埋路缘石已完成;7#楼前混凝土拓宽已完成,南侧下埋路缘石完成;广场拆除电杆,移动通信井,下电缆。路面工程累计完成87%。

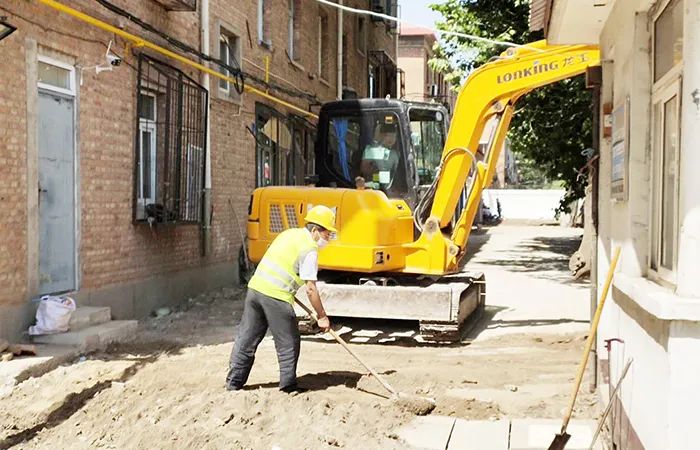

3.三区:西三区主路下埋路缘石完成;1#楼北侧场地平整、三七灰土、下埋路缘石已完成;2#楼前混凝土支路开挖、渣土清运已完成;8#楼北侧支路拓宽,单元口及便道拆除、下埋路缘石、便道砖铺装已完成。20#楼前便道铺装完毕;19#、20#楼北侧单元口铺装已完成、西侧广场及幼儿园门口局部修复已完成;12#楼北侧车位及13#楼南侧车位铺装完毕;22#、23#、24#、25#楼西侧便道铺装完毕。路面工程累计完成80%。
4.四区:东边主路便道拆除,路面工程累计完成90%。新四区消防通道和主路路面拓宽,路面工程累计完成55%。

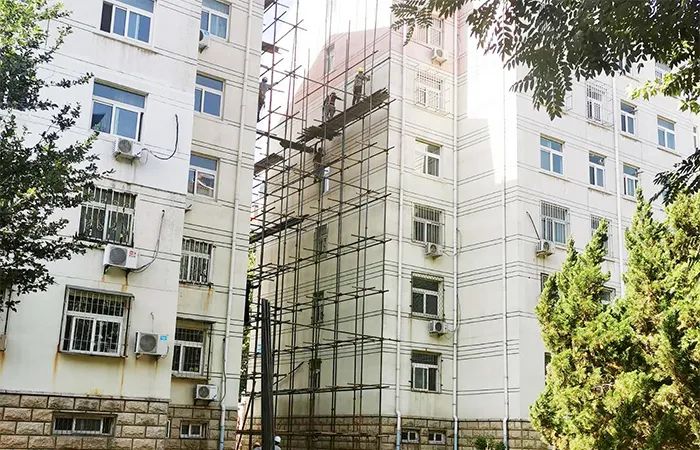

6.六区:市政路面工程施工,东北大门改造完成,新老六区自行车棚完成100%,廊庭修复完成,路面工程累计完成90%。新六区本周完成工作:1#—15#楼前步道铺装全部完成,渣土清运,路面工程累计完成50%。屋面防水累计完成50%。
7.七区:树脂瓦完成,待验收。内墙粉刷,待验收。更换楼道灯完成。
8.八区:楼前面包砖拆除完成,2#、4#、7#楼前车位3:7灰土完成;1#—7#、9#—11#、14#、15#楼前3:7灰土完成,路面工程累计完成30%。16#粉刷完成楼梯间粉刷完成,楼梯间粉刷累计完成43%。

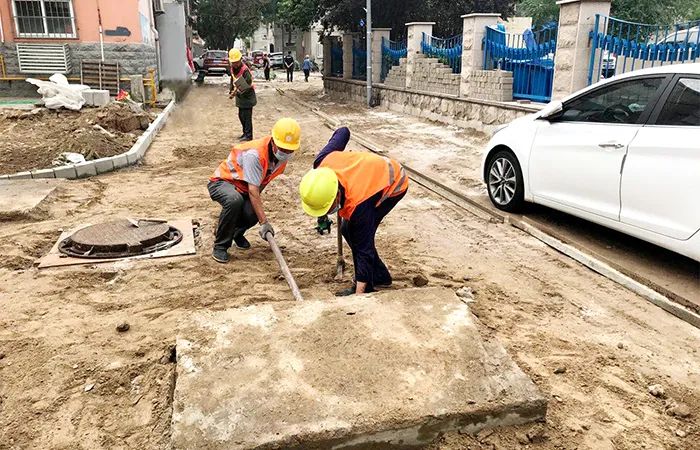

9.九区:面包砖铺装,高层门前无障碍坡道铺大理石,修复破损路缘石,处理铺装边角,路灯电缆接线,路面升井。路面工程累计完成85%。

11.运通家园小区:外墙粉刷工程完成。路面工程累计完成90%。3#、5#、6#、8#、30#坡道大理石完成。9#、10#、11#、12#、16#、20#、21#、22#、23#、29#、30#楼防盗门安装完成。阳光棚完成60%。9#、10#、11#、12#楼内墙粉刷完成。6#、12#楼防水完成。
12.华苑小区:24#楼前路面砖拆除外运,25#楼前路面砖拆除外运恢复浇筑完成,路面工程累计完成90%。西门桁架下料、焊接。更换楼道灯完成。
13.盛世嘉华小区:西围墙完成待验收。地库自流平完成待验收。
14.职教小区:楼间便道砖拆除,管理处南侧降土完成,楼前便道砖维修,自行车棚完成,道路浇筑完成。路面工程累计完成90%。
维修改造工作全面启动以来
各施工单位完全按照
疫情期间管道局职工家属区
“三供一业”改造施工
及外来施工管理要求进行
排查施工人员两周内的往来史与接触史
施工人员全部佩戴口罩
每天早6点接受测温登记后
统一进入小区
晚6点半统一测温
确保体温无异后离开
保证家属区疫情防控工作正常进行
温馨提示
施工期间,请大家戴好口罩、不要围观施工区域、注意人身安全。
为了方便大家了解维修改造工作动态,管道局官方微信将在每周日的“管道民生”栏目中为大家发布维修改造工作的最新进展,敬请关注!
来源 | 矿区服务公司“三供一业”分离移交改造项目部
原标题:《“三供一业”分离移交改造项目最新进展(6月5日至6月11日)》
本文为澎湃号作者或机构在澎湃新闻上传并发布,仅代表该作者或机构观点,不代表澎湃新闻的观点或立场,澎湃新闻仅提供信息发布平台。申请澎湃号请用电脑访问http://renzheng.thepaper.cn。





- 报料热线: 021-962866
- 报料邮箱: news@thepaper.cn
互联网新闻信息服务许可证:31120170006
增值电信业务经营许可证:沪B2-2017116
© 2014-2026 上海东方报业有限公司
