光阴似箭,6月即将结束

一个月的时间

金山在建楼盘

又发生了哪些变化呢

让我们一起去看看吧

商品房

01

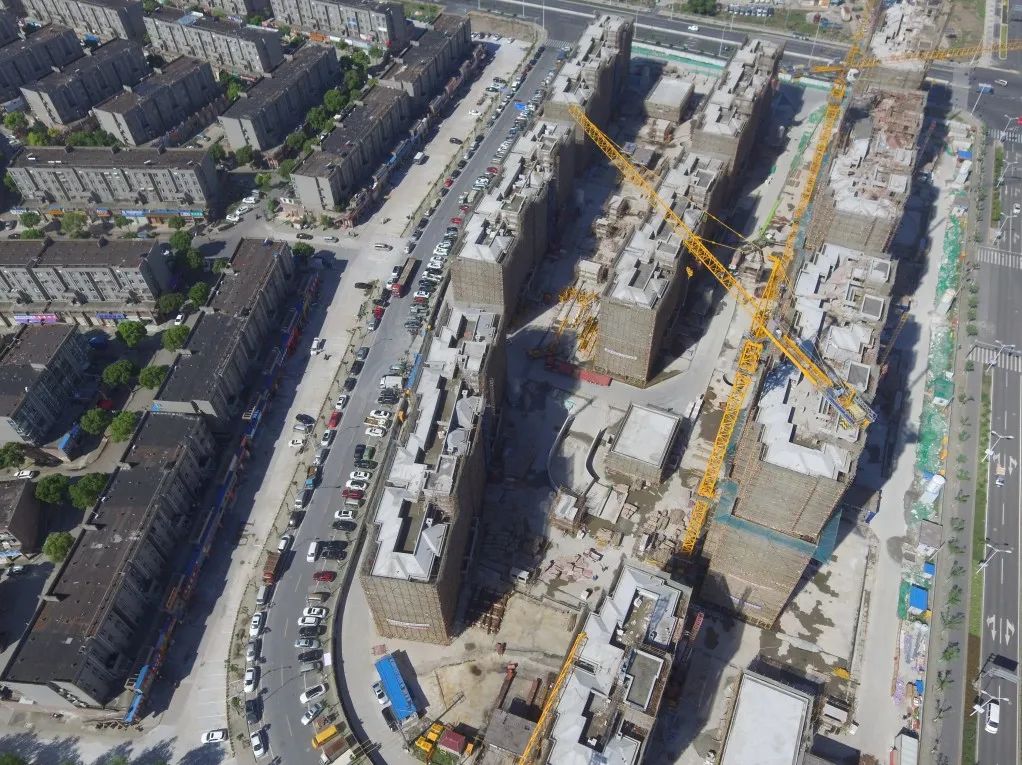

长城逸府(二期)

工程进度:本期分K4、K5两个标段,其中,K4标段正在施工室外总体、绿化工程、室内精装修、智能化等工程,其余各项工程已全部完成;K5标段已取得交付许可证,并于端午节期间顺利完成交房。

项目地址:枫泾镇白牛路1068弄

开发公司:上海长城京枫置业

联系方式:021-67351111

02

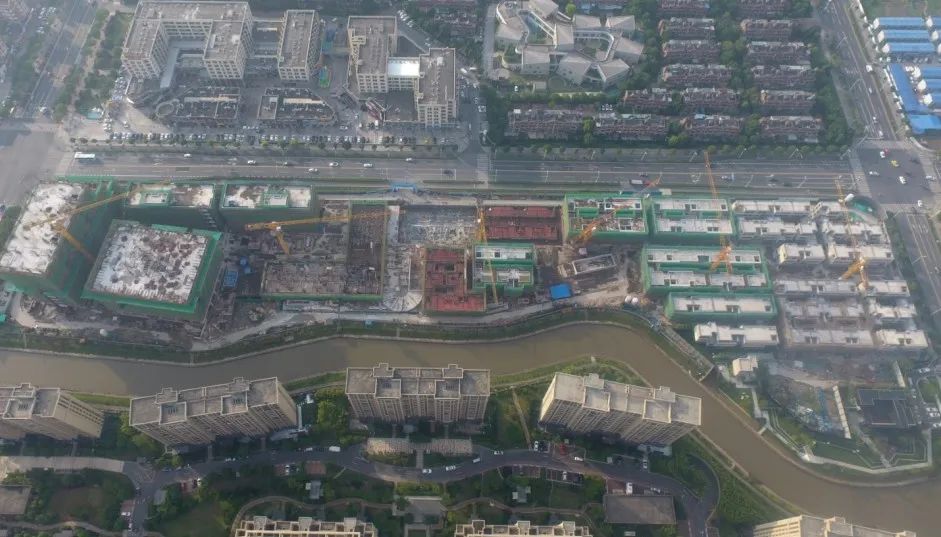

海玥瀜庭

工程进度:各号楼主体结构、二次结构、外立面已施工完成;正在施工地下车库安装工程、室外总体、道路绿化和相关水电费配套工程。

项目地址:枫泾镇泾波路枫兰路交叉口

开发公司:上海金腾房产有限公司

联系方式:021-54321708

03

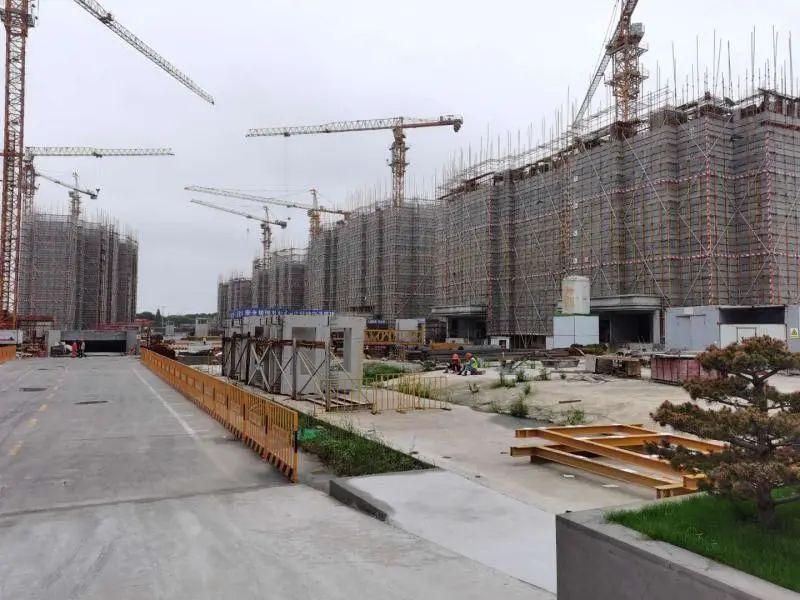

建邦华庭

工程进度:一区:精装高层20、21#楼地面地暖、厨卫防水、吊顶基层施工;22#楼土建施工基本完毕开始进入精装施工。别墅区地坪、墙面腻子施工。二区:别墅区地坪、墙面粉刷腻子、厨卫防水施工;室外地库顶板清理防水回填土、室外栏杆施工。三区:高层保障房户内保温、外立面涂料、临边栏杆、地坪、墙顶面粉刷腻子施工。室外地库清理防水回填土施工。

项目地址:山阳镇亭卫南路龙胜东路交叉口

开发公司:上海北建置业有限责任公司

联系方式:021-67325501

04

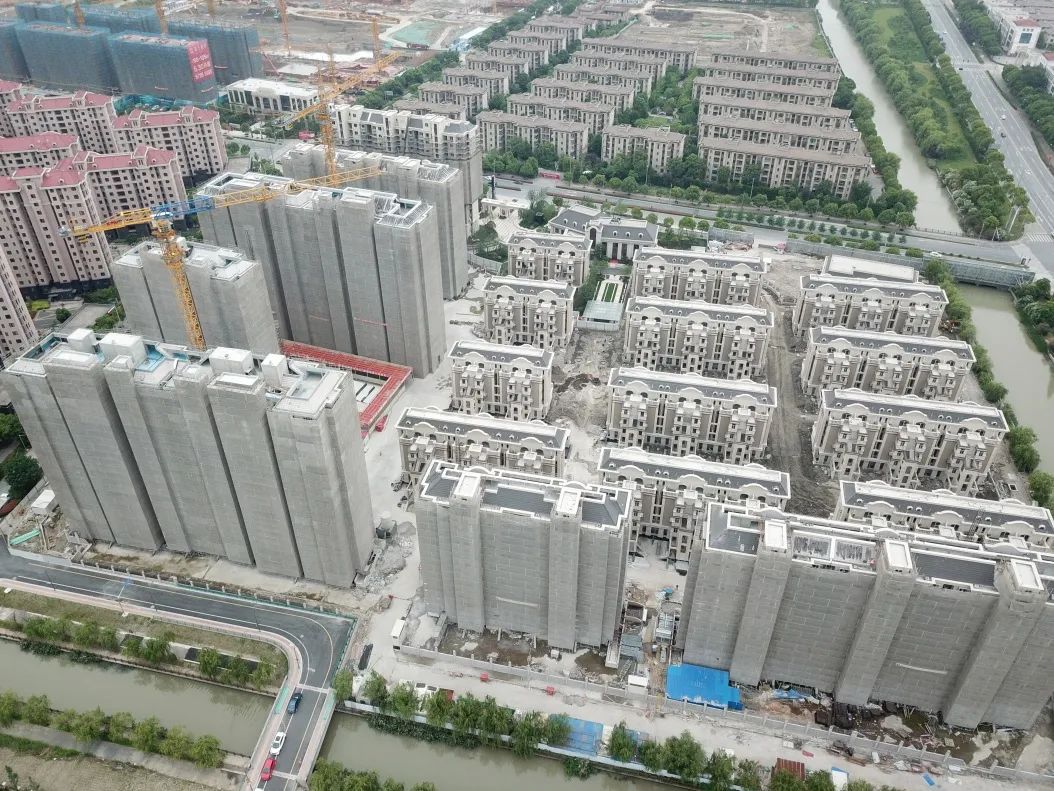

汤泉美地城C3-1地块

工程进度:目前各楼宇和地下车库主体结构工程施工完成,内外粉刷完成,拆架施工完成,正在进行雨污水管、水电、天然气等配套施工。

项目地址:朱泾镇金石北路6800 弄

开发公司:上海尚合物业发展有限公司

联系方式:021-67228888

05

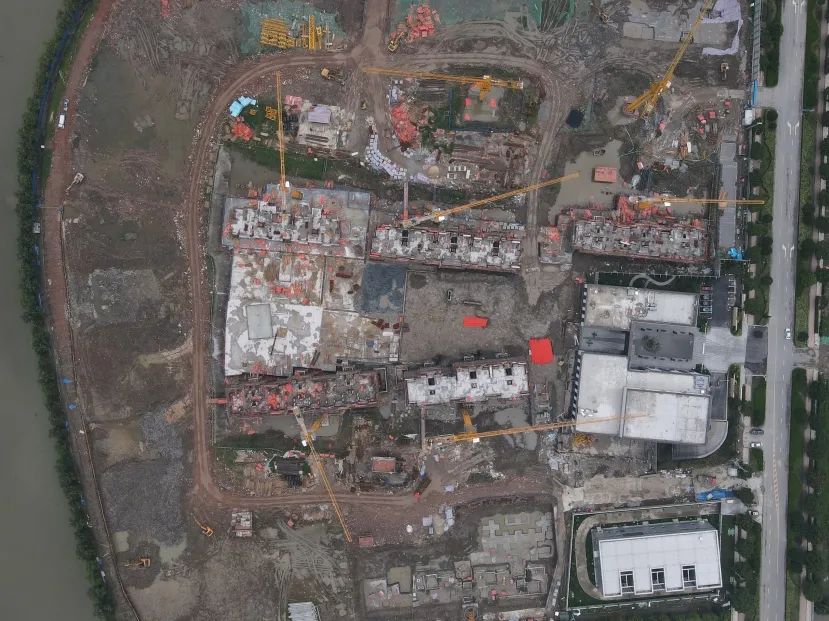

金豫兰庭

工程进度:阳台系统门安装完成80%;外墙窗扇安装95%;消防安装完成70%;精装、中装入场,17#、13#楼3层施工工法样板,17#楼5-17层、11#楼东单元办理毛坯移交,工艺样板完成;室内毛坯地坪浇筑完成70%;栏杆安装完成90%;外墙涂料完成40%;保温工程全部施工完成。

项目地址:金山工业区志伟路九工路交叉口

开发公司:上海豫金置业有限公司

联系方式:021-57308999

06

依云雅苑

工程进度:各号楼主体结构二次结构、内外墙粉刷已全部完成,正在进行精装修工作、保温工程以及室外总体配套等工程施工。

项目地址:金山工业区博才路59弄

开发公司:上海孚金置业有限公司

联系方式:021-67303666

07

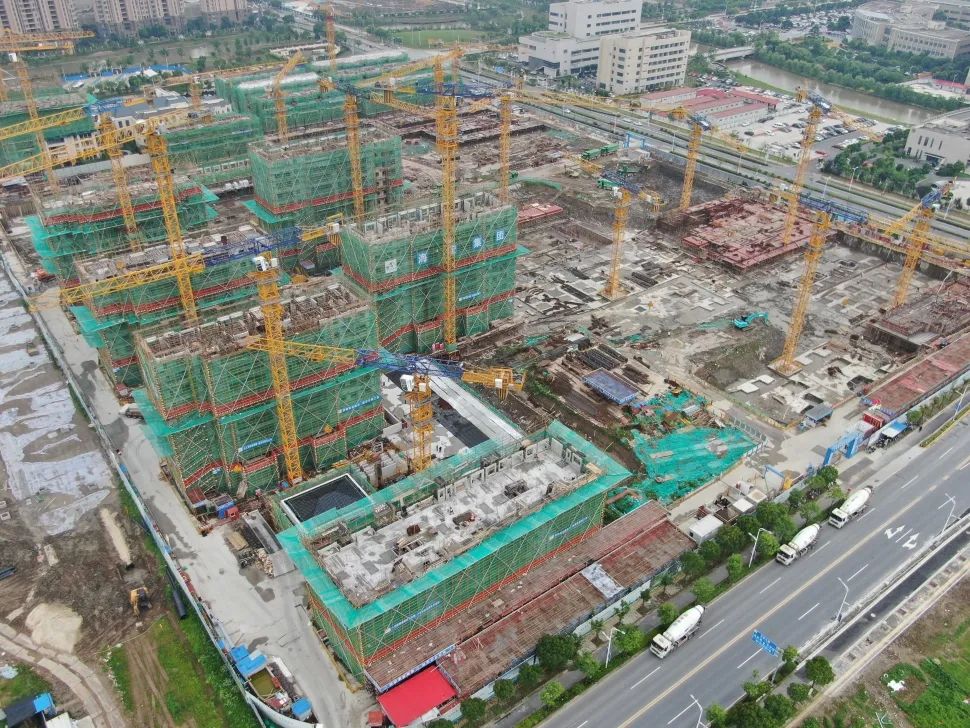

金山万航苑

工程进度:1-16#楼土建工程全部完成,其中13-14#楼外墙真石漆施工中;17-28#楼主体结构验收完成,施工内外墙粉刷、保温等;29#楼二十二层主体结构施工;地下车库主体结构完成,内墙粉刷、顶板防水施工中;室外场地道路施工完成,正在进行绿化种植和景观铺装等。

项目地址:山阳镇海丰路与龙航路交叉口

开发公司:农工商房地产集团申阳(上海)置业有限公司

联系方式:021-37213201

08

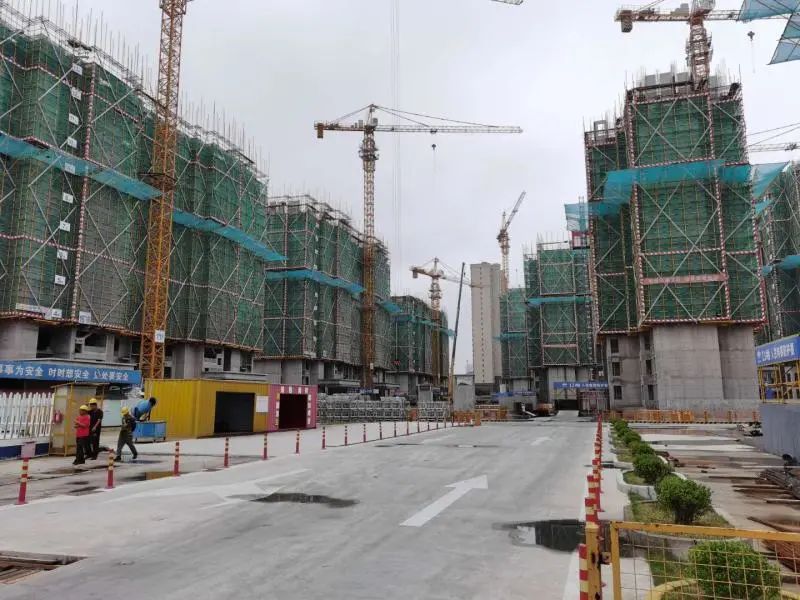

阅海云庭

工程进度:一标段:1#、3#、4#、6#、7#、14#、18#楼十八层主体结构施工;5#楼十六层主体结构施工;13#、19#楼十五层主体结构施工;17#楼十四层主体结构施工。二标段:26#、34#楼二层主体结构施工;22#地下室顶板施工。33#地下室墙柱施工。

项目地址:山阳镇卫阳南路与隆安东路交叉口

开发公司:上海碧通房地产开发有限公司

联系方式:021-57320126

09

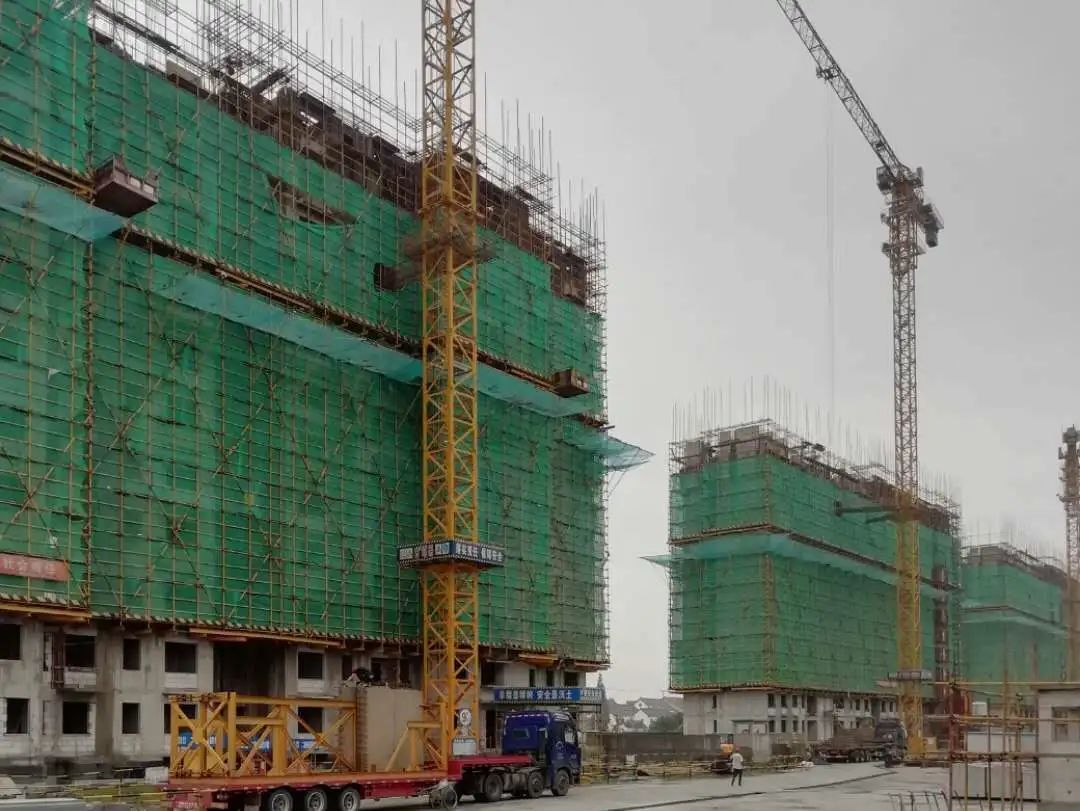

中冶枫郡

工程进度:9#、10#三层梁柱钢筋绑扎模板支护,28#、29#、30#、31#一层梁柱钢筋绑扎模板支护,27#、32#、41#、42#、43#、44#基础施工,南北地库防水材料铺设。

地下车库打桩也已全部完成;正在进行基坑支护施工。

项目地址:金山区枫泾镇枫美路以北

开发公司:上海中冶枫郡置业有限公司

联系方式:021-67298888

10

华成新苑

工程进度:所有楼栋主体结构完工,装饰工程完成80%,场外工程正在有序开展。

项目地址:金山工业区九工路2055弄

开发公司:上海蔚来房地产有限公司

联系方式:021-57279666

11

依云四季苑

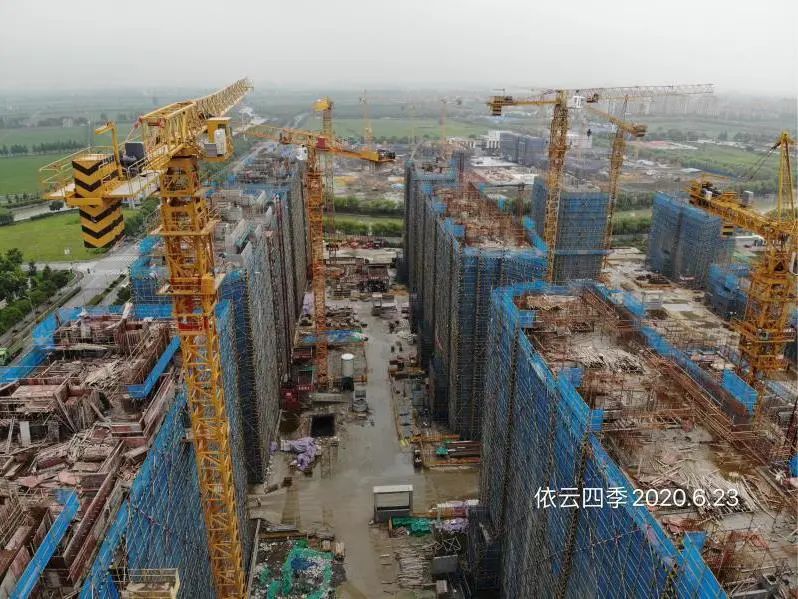

工程进度:一期首开区主体结构封顶完成,砌筑工程完成至十层,次开区平均施工至3层(最快施工至9层,最慢施工至1层)。

项目地址:枫泾镇枫兰路999弄

开发公司:上海华璟枫宸房地产开发有限公司

联系方式:021-57355000

12

建金名苑

工程进度:示范区已开放,一期叠加部分封顶,高层施工至四层;二期地下基础施工中。

项目地址:山阳镇卫零北路与东平北路交叉口

开发公司:上海益坤房地产开发有限公司

联系方式:021-63129999

13

金碧郦园

工程进度:2#、8#楼四层主体结构施工;3#、12#楼一层主体结构施工;5#、7#、9#楼闷顶层施工;11#、14#、27#南侧车库、31#、37#地下室结构施工;15#、27#、34#楼底板施工;21#楼七层主体结构施工;23#楼北面塔吊基础施工;25#、29#楼九层主体结构施工;26#楼十一层主体结构施工;30#、32#楼十层主体结构施工。

项目地址:山阳镇龙堰路999号

开发公司:华碧置业有限公司

联系方式:021-57320126

14

御澜天樾苑

工程进度:24#、25#楼主体结构封顶,7#、11#、12#楼五层主体结构施工;其他号楼基础底板施工。

项目地址:枫泾镇泾荷路与枫兰路交叉口

开发公司:龙信海悦置业(上海)有限公司

联系方式:021-57339288

动迁安置房

15

亭林华城名阳嘉园

工程进度:1-9#号楼楼主体已施工完成封顶,正在进行二次结构、内外墙粉刷、窗框安装、烟道、屋面保温施工;KP型站窗框安装、风机安装完成;垃圾房顶板浇筑完成。

项目地址:亭林镇车亭公路与红梓路交叉口

开发公司:上海金山土地开发服务公司

联系方式:021-67308666

16

健康佳园

工程进度:B1#楼九层结构;B2#、B3#、B6#、B7#、B9#楼十一层结构;B5#、B8#楼八层结构;B10楼三层结构;地下室结构完成。

项目地址:朱泾镇0008街坊路70/6丘号

开发公司:上海精琼置业有限公司

17

海皓馨园(二期)

工程进度:项目已竣工,进入竣工验收阶段。

项目地址:山阳镇海芙路龙航路交叉口

开发公司:上海金镇城镇建设发展有限公司

联系方式:021-57243098

18

海龙馨园(金山新城G7地块)

工程进度:小部分主体工程7-9层、大部分主体工程12-14层。

项目地址:山阳镇龙湾路与至龙航路交叉口

开发公司:上海金镇城镇建设发展有限公司

联系方式:021-57243098

19

海璟馨园(金山新城G8地块)

工程进度:小部分主体工程7-9层,大部分主体工程11-13层。

项目地址:山阳镇亭卫公路与龙航路交叉口

开发公司:上海金镇城镇建设发展有限公司

联系方式:021-57243098

20

留贤景园

工程进度:各号楼主体结构已全部完成,正在行室内地坪、楼梯踏步铺贴、内外墙涂料、消防管道等。

项目地址:张堰镇康贤路松卫南路道路交叉口

开发公司:农工商房地产集团上海明堰置业有限公司

联系方式:021-67308883

21

海芙金邸

工程进度:1-15#、17-22#楼主体结构出±0.00,1-2层结构施工;16#楼地下室结构施工;地下车库主体结构施工中。

项目地址:山阳镇海芙路与杭州湾大道交叉口

开发公司:上海鑫置置业有限公司

联系方式:021-37210353

社会租赁房

22

正荣河滨商业广场

工程进度:1#、2#楼主体结构已封顶,室内砌筑中;3#楼十三层主体结构施工;4#楼十层主体结构施工;5#楼三主体结构施工6#、7#楼地库垫层浇筑完成,防水施工中;8#楼一层主体结构施工9-17#楼,主体结构已封顶,室内砌筑及外墙施工中;

项目地址:山阳镇龙皓路与学府路交叉口

开发公司:正荣御尊(上海)置业发展有限公司

联系方式:021-67321111

23

思致广场

工程进度:一标段:燃气完成80%、自来水完成30%;二标段:5#、7#、9#楼砌筑二次结构施工,除2#楼均已封顶,10#楼二层主体结构施工,11#楼三层主体结构施工。

项目地址:山阳镇龙翔路与卫零北路交叉口

开发公司:上海思致置业有限公司

联系方式:021-67300066

—END—

往期回顾

1.

2.

3.

原标题:《最新!6月在建楼盘最新进度大盘点》

阅读原文

    本文为澎湃号作者或机构在澎湃新闻上传并发布,仅代表该作者或机构观点,不代表澎湃新闻的观点或立场,澎湃新闻仅提供信息发布平台。申请澎湃号请用电脑访问http://renzheng.thepaper.cn。
